Published on

PROPOSAL RENCANA KERJA PENGEMBANGAN KEBUN GUMUK 1 TAHUN

Authors

PROPOSAL RENCANA KERJA PENGEMBANGAN KEBUN GUMUK 1 TAHUN

Lokasi: Desa Gambiran, Kecamatan Gambiran, Kabupaten Banyuwangi Periode kerja: Mei 2026 – April 2027 Luas lahan: ± 3.150 m² Bentuk lahan: bujur sangkar, sisi ± 56,1 m × 56,1 m Sistem lahan: gumuk dengan puncak, cincin atas, dataran bawah, dan parit keliling luar

Erosion-control-on-terraced-farm-design

1. Latar belakang

Lahan ini berupa gumuk dengan struktur bertingkat sebagai berikut:

  • puncak berukuran 10 m × 10 m
  • dari puncak turun 2 meter, terdapat cincin datar yang mengelilingi puncak
  • dari cincin atas turun 3 meter, terdapat dataran bawah sampai ke tepi lahan
  • bagian luar dikelilingi parit keliling
  • terdapat tandon beton 10 m³ di puncak
  • terdapat sumur bor di sisi timur bawah
  • akses awal masuk dari sisi timur

Kondisi eksisting lahan juga sudah memiliki tanaman tahunan yang tersebar acak, yaitu:

  • durian 10 pohon
  • manggis 4 pohon
  • kelapa 20 pohon
  • beberapa mangga tidak produktif, yang akan ditebang selektif dan dimanfaatkan kayunya untuk bantalan jalan akses

Kondisi ini membuat pendekatan pengembangan kebun tidak bisa dilakukan seperti lahan kosong. Fokus tahun pertama harus diarahkan untuk:

  • membuka akses kerja
  • memetakan kontur
  • mengunci konservasi lereng
  • mengatur aliran air
  • membangun sistem irigasi tetes
  • menata zona tanam
  • dan menjalankan tanam tahap awal secara bertahap

Dengan kata lain, tahun pertama adalah tahun pembangunan fondasi kebun, bukan sekadar tahun tanam.

Sistem-irigasi-tetes-di-Gambiran

2. Tujuan pengembangan

Tujuan kerja 1 tahun ini adalah:

  1. membuat jalan akses permanen dari sisi timur gumuk ke puncak

  2. memetakan kontur lahan menggunakan A-frame

  3. membentuk sistem pengendalian erosi yang aktif dan permanen

  4. menanam tanaman penguat kontur seperti vetiver, serai, gude, dan nangka selektif

  5. membangun sistem distribusi air dan irigasi tetes

  6. membentuk zona tanam berdasarkan topografi dan cahaya

  7. menanam komoditas utama musim pertama

  8. melakukan monitoring dan evaluasi bertahap selama 1 tahun

  9. menghasilkan kebun gumuk yang:

    • lebih aman dari erosi
    • lebih mudah dioperasikan
    • lebih hemat air
    • lebih siap dikembangkan sebagai usaha berkelanjutan
tool-A-frame

3. Gambaran umum zonasi kebun

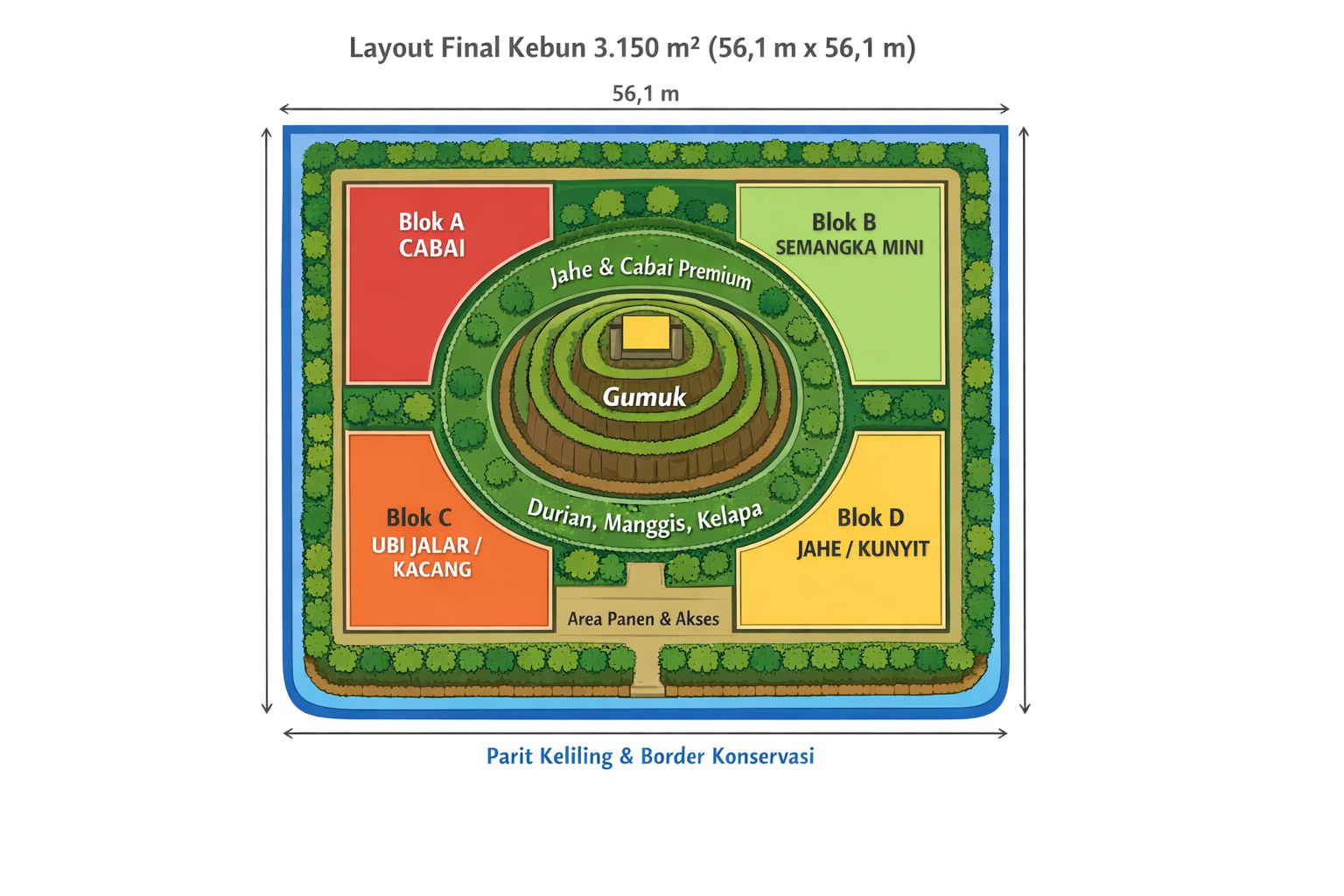

✔ 3.1 Zona utama

Zona utama

Lahan dibagi menjadi 6 komponen utama:

ZonaFungsi
Puncak gumuktandon, head unit, semai, reset plot
Cincin ataszona premium: cabai premium / jahe merah / tanaman obat
Blok A+Barea relatif kosong, full sun, basis rotasi semusim utama
Blok Csemi-naungan, banyak durian/kelapa, basis rempah dan obat
Blok Dsemi-naungan, banyak durian/kelapa, basis rempah dan obat
Parit luardrainase dan sabuk konservasi

✔ 3.2 Arah budidaya per zona

ZonaArah usaha
Puncakutilitas, semai, sayur ringan
Cincin atascabai premium / jahe merah / jahe emprit
A+B bagian tengahcabai
A+B bagian luarubi jalar
A+B ring antarasemangka mini, kacang tanah/kedelai, refugia
Ckapulaga, jahe, kencur, kunyit
Djahe, kunyit, temulawak, serai
Bawah tajuk duriankapulaga, jahe, kencur
Pinggir tajukkunyit, lengkuas, temulawak
Celah terangserai, pisang selektif, refugia

4. Prinsip dasar pelaksanaan

Seluruh pekerjaan harus mengikuti urutan:

akses → kontur → konservasi → penguat kontur → jalur air → bedengan → irigasi → tanam → evaluasi

Jangan dibalik.

Kalau irigasi dipasang sebelum kontur dan konservasi selesai, hampir pasti akan ada bongkar ulang.


5. Ruang lingkup pekerjaan 1 tahun

Pekerjaan dibagi ke dalam 9 paket:

KodePaket kerja
P1persiapan dan pembersihan selektif
P2pembangunan jalan akses timur–puncak
P3pemetaan kontur dengan A-frame
P4penanaman sabuk konservasi dan penguat kontur
P5pembangunan rorak, biopori, jalur limpasan aman, dan penguatan parit
P6pembangunan saluran air dan irigasi tetes
P7pembentukan bedengan, nursery, mulsa, dan refugia
P8penanaman musim pertama
P9monitoring, evaluasi, dan penyesuaian

6. Rencana kerja rinci per paket

P1. Persiapan dan pembersihan selektif

✔ Kegiatan

  1. pengukuran ulang batas lahan

  2. inventarisasi pohon:

    • durian
    • manggis
    • kelapa
    • mangga
  3. identifikasi pohon:

    • dipertahankan
    • dipangkas
    • ditebang selektif
  4. penebangan mangga tidak produktif

  5. pemotongan kayu mangga menjadi:

    • bantalan jalan
    • patok kontur
    • penguat jalur akses
    • ambang pematah aliran

✔ Output

  • peta pohon eksisting
  • area kerja awal bersih
  • kayu lokal tersedia untuk pembangunan akses

P2. Pembuatan jalan akses dari sisi timur ke puncak

✔ Tujuan

  • jalan orang
  • jalan material
  • jalur pipa
  • jalur perawatan tandon
  • jalur angkut hasil

✔ Spesifikasi

  • lebar jalan: 0,8–1,2 m
  • jalur dari sisi timur bawah menuju puncak
  • model: zig-zag ringan
  • tidak lurus tegak menanjak
  • ada ambang pematah aliran

✔ Material

  • kayu mangga bekas
  • tanah urug setempat
  • batu/kerikil bila tersedia
  • ranting kasar untuk pondasi bawah

✔ Output

  • akses kerja permanen terbentuk

P3. Pemetaan kontur dengan A-frame

✔ Alat

  • A-frame
  • tali
  • pemberat
  • patok kayu
  • pita penanda

✔ Langkah

  1. kalibrasi A-frame

  2. menandai:

    • kontur puncak
    • kontur cincin atas
    • kaki turunan 2 m
    • kaki turunan 3 m
    • tepi dataran bawah
    • calon rorak
    • jalur limpasan aman
  3. pematokan kontur permanen

✔ Output

  • peta kontur lapangan
  • semua pekerjaan berikutnya punya referensi tetap

P4. Penanaman penguat kontur dan bibir lereng

✔ Jenis tanaman

Utama:

  • vetiver
  • serai
  • gude

Selektif:

  • nangka

✔ Posisi tanam

  • tepi puncak
  • kaki turunan 2 m
  • kaki turunan 3 m
  • bibir dalam parit
  • titik strategis permanen untuk nangka

✔ Catatan

  • gude untuk penguatan cepat, biomassa, dan legum
  • nangka hanya titik tertentu, jangan sepanjang kontur

✔ Output

  • sabuk pengaman kontur aktif

P5. Sistem konservasi erosi dan aliran air

✔ Komponen kerja

  1. sabuk vetiver-serai
  2. rorak
  3. biopori
  4. jalur limpasan aman
  5. penguatan bibir parit

✔ 5.1 Rorak

Lokasi:

  • Ring 1 di atas sabuk kaki turunan 2 m
  • Ring 2 di atas sabuk kaki turunan 3 m
  • tambahan di titik rawan dataran bawah

Ukuran kerja:

  • 1 m × 0,5 m × 0,5–0,6 m

Isi:

  • daun durian
  • rumput potong
  • serasah
  • kompos kasar

✔ 5.2 Biopori

Lokasi:

  • bawah durian
  • bawah manggis
  • bawah kelapa
  • sisi jalan akses
  • titik padat/genangan

✔ 5.3 Jalur limpasan aman

Dibuat minimal 2 titik:

  • kiri bawah
  • kanan bawah

✔ 5.4 Parit luar

Diperkuat dengan:

  • vetiver
  • serai
  • refugia terbatas

✔ Output

  • sistem konservasi gumuk aktif

P6. Pembangunan saluran irigasi tetes

✔ Skema

sumur bor → pompa → pipa naik sisi timur → tandon puncak → filter → venturi → manifold → lateral per zona

✔ Kegiatan

  1. pengecekan pompa existing

  2. pembuatan jalur pipa utama

  3. pemasangan:

    • valve utama
    • filter
    • pressure gauge
    • venturi
    • manifold
  4. distribusi ke:

    • puncak
    • cincin atas
    • A+B
    • C
    • D
  5. pemasangan lateral mengikuti kontur

✔ Output

  • sistem irigasi siap operasi

P7. Pembentukan bedengan, nursery, mulsa, dan refugia

✔ A+B

  • dijadikan satu blok
  • bedengan centris terhadap puncak
  • bagian tengah: cabai
  • bagian luar: ubi jalar
  • ring antara: semangka mini, kacang tanah/kedelai, refugia

✔ C dan D

  • mengikuti intensitas cahaya
  • bawah tajuk: kapulaga, jahe, kencur
  • pinggir tajuk: kunyit, lengkuas, temulawak
  • celah terang: serai, pisang selektif

✔ Refugia

  • marigold
  • kenikir
  • wijen
  • bunga matahari terbatas

✔ Mulsa

  • serasah daun
  • gulma sehat
  • jerami atau bahan organik lain
  • mulsa plastik pada blok intensif tertentu

✔ Output

  • blok siap tanam

P8. Penanaman musim pertama

✔ Rekomendasi musim awal

ZonaTanaman awal
Puncaksemai, sayur daun, reset plot
Cincin atascabai premium atau jahe merah
A+B tengahcabai
A+B luarubi jalar
Ring antara A+Bsemangka mini + kacang tanah/kedelai
Ckapulaga, jahe, kencur, kunyit
Djahe, kunyit, temulawak, serai
Celah terang C/Dpisang selektif
Paritvetiver + serai

✔ Output

  • kebun mulai berproduksi

P9. Monitoring, evaluasi, dan penyesuaian

✔ Yang dievaluasi

  • stabilitas jalan akses
  • fungsi rorak
  • fungsi biopori
  • fungsi jalur limpasan
  • hidup-mati vetiver/serai/gude
  • tekanan irigasi
  • titik kebocoran
  • pertumbuhan tanaman
  • blok terlalu teduh / terlalu basah / terlalu kering
  • blok paling ekonomis

✔ Output

  • koreksi teknis
  • perbaikan layout tahun berikutnya

7. Kebutuhan tenaga kerja

7.1 Asumsi tarif

Jenis tenagaTarif asumsi
Pekerja lapang umumRp110.000/HOK
MandorRp150.000/HOK
Teknisi/operatorRp175.000/HOK

7.2 Total kebutuhan tenaga

KategoriKebutuhanNilai
Pekerja umum647 HOKRp71.170.000
Mandor60 HOKRp9.000.000
Teknisi/operator20 HOKRp3.500.000
Total tenaga kerjaRp83.670.000

7.3 Kebutuhan tenaga per paket

PaketPekerja umumMandorTeknisi
P1 Persiapan & tebang selektif3024
P2 Jalan akses120612
P3 Pemetaan kontur1840
P4 Sabuk konservasi6040
P5 Rorak, biopori, waterway110100
P6 Irigasi3558
P7 Bed, nursery, mulsa, refugia7080
P8 Penanaman musim pertama4840
P9 Monitoring & evaluasi156170
Total6476020

8. Kebutuhan alat dan bahan

8.1 Alat utama

AlatKebutuhan
Chainsaw1 unit, sewa
Cangkul8–10 unit
Sekop4 unit
Linggis2 unit
Kereta sorong2 unit
Bor biopori1–2 unit
A-frame2 unit
Meteran & tali ukur2 set
Parang/golok/gunting pangkas4–6 unit
APD dasar1 paket kerja

8.2 Bahan utama

BahanEstimasi
Vetiver1.000 batang
Serai150 rumpun
Benih gude1.000 benih
Bibit nangka10 batang
HDPE/pipa utama±40 m
Pipa distribusi±300 m
Drip tape/lateral±1.600 m
Filter2 unit
Venturi1 unit
Valve12 unit
Pressure gauge2 unit
Mulsa pertanian4 roll
Kompos40 karung
Dolomit10 karung
NPK8 sak 25 kg
Benih/bibit komoditas utama1 paket musim pertama

9. RAB indikatif 1 tahun

9.1 RAB per paket kerja

PaketUraian ringkasEstimasi biaya
P1Persiapan, inventaris, tebang mangga, olah kayuRp5.600.000
P2Jalan akses timur–puncakRp20.900.000
P3Pemetaan kontur dengan A-frameRp3.180.000
P4Sabuk vetiver-serai-gude, nangka selektifRp9.590.000
P5Rorak, biopori, jalur limpasan aman, penguatan paritRp15.900.000
P6Jaringan irigasi tetes dan head unitRp14.590.000
P7Bedengan, nursery, mulsa, refugiaRp12.750.000
P8Tanam musim pertamaRp15.610.000
P9Monitoring, perawatan, evaluasi, penyesuaianRp22.410.000
SubtotalRp120.530.000
Cadangan 10%Rp12.053.000
Total kebutuhan dana 1 tahunRp132.583.000

9.2 RAB per kategori

KategoriNilai
Tenaga kerjaRp83.670.000
Material & alat habis pakaiRp31.360.000
Benih/bibit & input tanamRp5.500.000
Cadangan 10%Rp12.053.000
TotalRp132.583.000

✔ Catatan

RAB ini bersifat indikatif, belum memasukkan:

  • penggantian pompa besar bila existing rusak total
  • pembangunan tandon baru
  • biaya transport besar dari luar daerah
  • biaya sewa lahan
  • penyusutan aset lama

10. Jadwal pelaksanaan 1 tahun

10.1 Jadwal bulanan

BulanFokus utamaKeluaran
Mei 2026inventaris pohon, tebang mangga, awal jalan aksesarea siap kerja dan material lokal tersedia
Juni 2026lanjutan jalan aksesakses permanen terbentuk
Juli 2026pemetaan kontur dan patok zonakontur final tersedia
Agustus 2026penanaman vetiver-serai-gude, nangka selektifsabuk konservasi hidup
September 2026rorak, biopori, waterway, penguatan paritsistem konservasi aktif
Oktober 2026backbone irigasi, pipa utama, head unitdistribusi air siap
November 2026bedengan, mulsa, nursery, refugialahan siap tanam
Desember 2026tanam musim pertamakebun mulai beroperasi
Januari 2027pemeliharaan dan koreksi pasca hujanerosi terkendali
Februari 2027sulam, cek irigasi, evaluasi awalperforma blok terbaca
Maret 2027penyesuaian tanam dan koreksi zonasisistem makin rapi
April 2027evaluasi tahunan dan rencana tahun ke-2dokumen evaluasi selesai

10.2 Gantt sederhana

KegiatanMeiJunJulAgtSepOktNovDesJanFebMarApr
Inventaris & tebang selektif
Jalan akses
Pemetaan kontur
Sabuk konservasi
Rorak/biopori/waterway
Irigasi backbone
Bed/nursery/mulsa
Tanam utama
Monitoring & evaluasi

11. Jadwal pengeluaran biaya 1 tahun

11.1 Ringkasan

KomponenNilai
Operasional terencanaRp120.530.000
Dana cadangan 10%Rp12.053.000
Total kebutuhan danaRp132.583.000

11.2 Pengeluaran operasional bulanan

BulanFokus pekerjaanPengeluaran bulananAkumulasi
Mei 2026inventaris, tebang mangga, awal aksesRp12.280.000Rp12.280.000
Juni 2026lanjutan akses, awal konturRp15.492.000Rp27.772.000
Juli 2026kontur selesai, awal sabuk konservasiRp5.744.000Rp33.516.000
Agustus 2026vetiver-serai-gude, nangka selektif, awal rorakRp12.114.000Rp45.630.000
September 2026rorak, biopori, waterway, awal irigasiRp15.376.000Rp61.006.000
Oktober 2026irigasi backbone, head unit, awal bedRp13.854.000Rp74.860.000
November 2026bedengan, mulsa, refugia, awal tanamRp13.894.000Rp88.754.000
Desember 2026tanam utama, monitoring awalRp11.607.000Rp100.361.000
Januari 2027pemeliharaan, koreksi hujan, evaluasi tahap 1Rp4.482.000Rp104.843.000
Februari 2027sulam, perbaikan irigasiRp4.482.000Rp109.325.000
Maret 2027penyesuaian musim keduaRp5.602.500Rp114.927.500
April 2027evaluasi akhir tahunRp5.602.500Rp120.530.000

11.3 Jadwal penyiapan dana cadangan

BulanTujuanNilai
Mei 2026koreksi awal akses, alat, bahan tambahanRp4.821.200
September 2026koreksi konservasi jelang hujanRp3.615.900
Januari 2027koreksi pasca hujan, sulam, perbaikanRp3.615.900
Total cadanganRp12.053.000

11.4 Total dana yang harus tersedia per bulan

BulanOperasionalCadangan disiapkanTotal kebutuhan dana per bulanAkumulasi total
Mei 2026Rp12.280.000Rp4.821.200Rp17.101.200Rp17.101.200
Juni 2026Rp15.492.000Rp0Rp15.492.000Rp32.593.200
Juli 2026Rp5.744.000Rp0Rp5.744.000Rp38.337.200
Agustus 2026Rp12.114.000Rp0Rp12.114.000Rp50.451.200
September 2026Rp15.376.000Rp3.615.900Rp18.991.900Rp69.443.100
Oktober 2026Rp13.854.000Rp0Rp13.854.000Rp83.297.100
November 2026Rp13.894.000Rp0Rp13.894.000Rp97.191.100
Desember 2026Rp11.607.000Rp0Rp11.607.000Rp108.798.100
Januari 2027Rp4.482.000Rp3.615.900Rp8.097.900Rp116.896.000
Februari 2027Rp4.482.000Rp0Rp4.482.000Rp121.378.000
Maret 2027Rp5.602.500Rp0Rp5.602.500Rp126.980.500
April 2027Rp5.602.500Rp0Rp5.602.500Rp132.583.000

12. Pengelolaan arus kas

Agar proyek lebih tertib, dana dibagi menjadi 3 pos internal:

PosFungsi
Pos Operasionalupah, alat, bahan, transport lokal
Pos Konservasirorak, jalan, vetiver, perbaikan pasca hujan
Pos Irigasi & Tanampipa, fitting, filter, sulam, benih, input tanam

Dengan cara ini, dana cadangan tidak tercampur ke pengeluaran harian.


13. Mekanisme evaluasi bertahap

Evaluasi 1 — akhir Juli 2026

Fokus:

  • jalan akses
  • akurasi kontur
  • kesiapan zona kerja

Evaluasi 2 — akhir September 2026

Fokus:

  • vetiver/serai/gude hidup atau tidak
  • fungsi rorak
  • fungsi jalur limpasan
  • titik erosi awal

Evaluasi 3 — akhir November 2026

Fokus:

  • kesiapan bed
  • kesiapan mulsa
  • kesiapan irigasi
  • kesiapan tanam

Evaluasi 4 — Januari 2027

Fokus:

  • kerusakan pasca hujan
  • jebolnya jalan
  • rorak penuh
  • strip konservasi rusak
  • koreksi cepat

Evaluasi 5 — April 2027

Fokus:

  • keberhasilan struktur kebun
  • keberhasilan irigasi
  • blok paling efektif
  • blok paling bermasalah
  • rencana tahun kedua

14. Risiko utama dan mitigasi

RisikoDampakMitigasi
Hujan datang lebih cepatpekerjaan tanah rusakpercepat akses, kontur, sabuk konservasi
Jalan akses jebol/licinoperasional terganggubantalan kayu mangga, ambang air, kerikil
Rorak jadi saluranerosi membesarbuat selang-seling, jangan tersambung lurus
Filter/drip mampetair tak meratafilter wajib, flushing berkala
Naungan terlalu berattanaman salah tempatevaluasi zonasi cahaya
Harga bahan naikRAB membengkakgunakan cadangan 10%
Bibit penguat kontur matilereng terbukasulam cepat dalam 2–3 minggu

15. Prioritas jika dana terbatas

Kalau pengerjaan harus bertahap, maka prioritasnya:

Prioritas 1

  • jalan akses
  • kontur
  • vetiver-serai
  • jalur limpasan aman

Prioritas 2

  • rorak
  • biopori
  • penguatan parit
  • mulsa

Prioritas 3

  • irigasi penuh
  • refugia lengkap
  • tanam intensif lebih luas

16. Kesimpulan

Proposal ini dirancang untuk menjadikan kebun gumuk siap beroperasi secara teknis dan ekonomis dalam 1 tahun. Fokus tahun pertama bukan hanya menanam, tetapi membangun fondasi kebun yang tahan erosi, mudah diakses, hemat air, dan siap dikembangkan berkelanjutan.

Ringkasnya:

  • akses dibuat dulu
  • kontur dipatok dulu
  • konservasi aktif dulu
  • irigasi dipasang setelah struktur kebun siap
  • tanam dilakukan bertahap
  • evaluasi dilakukan berkala

Dengan pendekatan ini, kebun gumuk tidak hanya “jadi”, tetapi bisa dikelola dengan disiplin dan dievaluasi secara bertahap.


Catatan Penyusunan Artikel ini disusun sebagai materi edukasi dan referensi umum berdasarkan berbagai sumber pustaka, praktik lapangan, serta bantuan alat penulisan. Pembaca disarankan untuk melakukan verifikasi lanjutan dan penyesuaian sesuai dengan kondisi serta kebutuhan masing-masing sistem.
